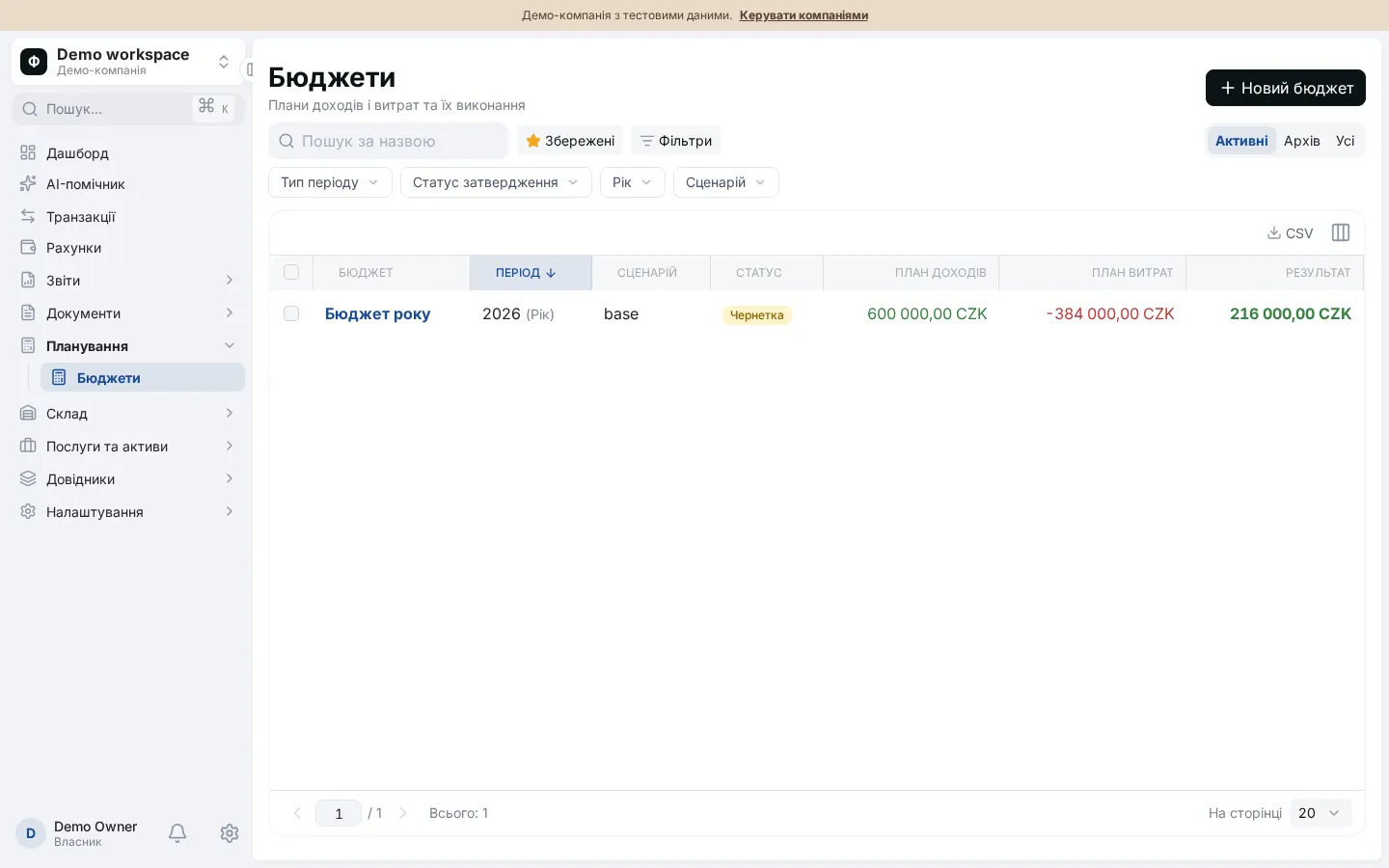

Сітка плану
Таблиця «стаття × місяці»: вносьте суми по місяцях або загальну суму на період, яка розподілиться рівномірно.
Складіть план доходів і витрат та щодня бачте, наскільки факт відхиляється від нього — без ручного звіряння таблиць.
Бюджет у Фінансисті — це план доходів і витрат за статтями на місяць, квартал або рік, який система автоматично порівнює з фактичними операціями. Видно відхилення в сумі та відсотках, виконання по місяцях, можна вести кілька сценаріїв, копіювати бюджет і затверджувати його, щоб заблокувати правки.
Бюджет — це план доходів і витрат на період у розрізі статей. План-факт аналіз — порівняння цього плану з тим, що справді сталося: так видно, де бізнес перевитрачає, а де недоотримує дохід. Як складати бюджет малому бізнесу, читайте в гайді про бюджетування.
Бюджет ведеться в базовій валюті робочого простору.
Таблиця «стаття × місяці»: вносьте суми по місяцях або загальну суму на період, яка розподілиться рівномірно.
План, факт, відхилення й відхилення у відсотках по місяцях і в сумі, окремо для доходів і витрат та для чистого результату.
Перемикач визначає, за якою датою факт потрапляє в місяць: за датою оплати чи за місяцем нарахування.
Кілька бюджетів на один період можна порівняти за статтями поруч: відхилення рахуються відносно першого.
Скопіюйте бюджет на наступний період чи в новий сценарій, візьміть суми з плану або з факту і змініть їх на відсоток.
Затверджений бюджет блокується від змін; його можна повернути в чернетку. Виконання завантажується в CSV.

| Показник | Як рахується | Приклад |
|---|---|---|
| Відхилення | Факт мінус план | План витрат 10 000 грн, факт 11 500 грн: +1 500 грн |
| Відхилення, % | Відхилення / план × 100 (немає, якщо план нульовий) | 1 500 / 10 000 × 100 = 15% |
| Виконання, % | Факт / план × 100 | Доходи: план 100 000 грн, факт 92 000 грн, виконання 92% |
| Чистий результат | Доходи мінус витрати | План 100 000 − 70 000 = 30 000 грн |
Бюджет потрібен власнику й фінансовому керівнику, які хочуть керувати витратами наперед, а не пояснювати перевитрати постфактум. Він відповідає на питання:
Рядок плану на групу статей збирає факт усіх її підстатей. Обмеження: бюджет ведеться в базовій валюті, затвердження одноетапне, а виконання експортується у CSV. Фактичні дані для порівняння подає звіт про рух грошових коштів і ОПіУ.
На місяць, квартал або рік. Початок періоду можна обрати з будь-якого місяця, тому підтримується й фінансовий рік, що не збігається з календарним. Суми вносяться по місяцях усередині періоду.
З операцій у системі: система сама відносить фактичні доходи та витрати до рядків плану за статтею, проєктом, напрямом, рахунком чи юридичною особою. Планові невиконані операції та переказ між рахунками до факту не входять.
Так. Кожен бюджет має сценарій, наприклад базовий, оптимістичний, песимістичний. Бюджети одного періоду можна порівняти за статтями на одній сторінці, а новий сценарій створити копіюванням, змінивши суми на відсоток.
Затверджений бюджет блокується: структуру і суми змінити не можна, поки його не повернуто в чернетку. Назву, нотатки й архівування змінювати можна. Затвердити бюджет може користувач із правом керувати бюджетами.
Так. Копія за замовчуванням створюється на наступний період тієї ж довжини як чернетка. Суми можна взяти з плану або з фактичних даних джерела й помножити на коефіцієнт, наприклад додати 10%.
